Паспорт восхождения
1. Класс восхождения
Технический
2. Район восхождения, хребет
Памиро-Алай, Гиссарский хребет
3. Вершина, её высота, маршрут восхождения
Ходжа Локан (4767 м)
По Западной части Южной стены
4. Категория трудности
5Б
5. Характеристика маршрута
Перепад высот: 1170 метров
Протяженность сложных участков:
III — 50 м
IV — 250 м
V — 555 м
VI — 390 м
Средняя крутизна: 82 градуса
6. Забито крючьев
Скальных: 266
Ледовых: 25
Шлямбурных: 44
7. Количество ходовых часов
Не указано
8. Количество ночевок и их характеристика
Три ночевки:
Удовлетворительные
Одна полулежачая
Две сидячие
9. Фамилия, имя, отчество руководителя (подпись), участников и их квалификация
Осис Юрис Рудольфович, КМС, руководитель
Кулис Петерис Борисович, КМС, заместитель руководителя
Кюзан Марк Петрович, КМС
Осипов Владимир Тухтарович, КМС
Клестов Валерий Иосифович, КМС
Орлов Владимир Яковлевич, КМС
Назаренко Виктор Григорьевич, КМС
Альтшулер Леонид Борисович, КМС
10. Наименование команды и тренер (подпись)
Команда а/л Варзоб
Тренер: Капитанов О.
11. Дата выхода на маршрут и возвращения
Выход: 13 августа 1982 г.
Возвращение: 16 августа 1982 г.

Маршруты первопрохождения
Маршрут первопрохождения: 6 кат. тр., 1982 г.
Маршрут Грушевского по Южной стене: 5Б кат. тр., 1978 г.
Маршрут Иголкина по столбу: 5Б кат. тр., 1981 г.
Маршрут по ЮВ ребру (классика): 5Б кат. тр., 1960 г.

Таблица основных характеристик маршрута восхождения
На вершину Ходжа Локан по Западной части Южной стены (4767
м)
Первопрохождение
Характеристики участка маршрута
| Характер участка | Крючья | Средняя крутизна | Характер рельефа | Трудность | ССТО | Условия погоды | Скальные | Ледовые | Шлямбурные | Ледовые в |
|---|---|---|---|---|---|---|---|---|---|---|
| Дата | ||||||||||
| 13.08.2002 | 0–I | 90° | Хорошие | |||||||
| 40 | У | Монолит | 4 | И | Д | У 1 | ||||
| Угол | Санно | |||||||||
| Стена с | ||||||||||
| 90 | 69 | У | П | Б | 5(1) | |||||
| Т | Монолит | О | 1 | |||||||
| Отвесы | ||||||||||
| Косая полка | ||||||||||
| 85 | 50 | Т | ||||||||
| 2 | –3 | Монолит | 5 | 4(II) | ||||||
| УІ | 1 | |||||||||
| Под карниз | ||||||||||
| Стена с внутр. | ||||||||||
| –4 | 90 | 20 | Л | И | ||||||
| И | УТ | Монолит | 4 | |||||||
| Угол | ||||||||||
| Косая полка | 11 | |||||||||
| 4–5 | 85 | 30 | У | Монолит | 4(1) | 4 | ||||
| 1 | ||||||||||
| Под карниз | ||||||||||
| Отвесной | ||||||||||
| 5–6 | 95 | 10 | УІ | Т, И | 2 | |||||
| Монолит | 4(1) | 1 | ||||||||
| КИН | ||||||||||
| Стена с ми- | ||||||||||
| 6–7 | 80 | 60 | УІ | П | А | 5(1) | ||||
| Монолит | – | |||||||||
| Зерн, зацеп | Монолит с | |||||||||
| 7–8 | 80 | 20 | Камин | У | 1 | Г | 4 | Т | I | |
| ЖВ. К ЗИН | ||||||||||
| А–9 | 80 | 15 | Внутр. угол | У | Разр. ск. | 1 | Н | 1 | 5 | 1 |
| Маршрут | 8:30 | Остановка на бивуак – 20:30 | Ходовых часов – 12,0; условия ночевки | |||||||
| Выход | Н | Удовлетво- | ||||||||
| Нет воды | ||||||||||
| Рительные, полулежачие | 60 | Узкая, наки. | Короткие | |||||||
| 4.08.1982 | Я | –10 | 75 | Ту | В, выступы | З | ||||
| Разр. ск. | ||||||||||
| Полка | Солнце | |||||||||
| Горловина | Монолит | |||||||||
| 1–11 | 80 | 60 | У | И И И | 6 | |||||
| 4 | ||||||||||
| Кара | Мало трещ. | |||||||||
| Стенки с | ||||||||||
| 1–12 | 70 | 50 | II | Разр. скалы | Н | |||||
| Выступы | 1 | |||||||||
| Плинами | Стенки | |||||||||
| 70 | 150 | Т | ||||||||
| 12–13 | Гребень | I | 1 | Выступы | 5 | 1 | ||||
| Разр. ск. | ||||||||||
| Стена с за- | Монолит | |||||||||
| 8 | 80– | У | П | О | Б | |||||
| 13–14 | 4 | |||||||||
| Гладкие плиты | Мало трещ. | |||||||||
| 14–15 | 90 | 20 | Камин | У | Монолит | Н | 2 | 3 | ||
| Наклонная | ||||||||||
| 20 | У | П | ||||||||
| 15–16 | 80 | Монолит | 1 | З | Е | 1 | ||||
| Пита | ||||||||||
| Внутренний | ||||||||||
| 16–17 | 90 | 40 | У | Монолит | И пода | 5 | Г | |||
| Угол | ||||||||||
| Выход на маршрут | 9:00 | Остановка на бивуак – 19:00 | Ходовых часов – 10,0; условия ночевки | Удовлетво- | ||||||
| Ветер | Вода/снег/лед | |||||||||
| Рительные, сидячие | Алитообр. | Удовлетворительно | ||||||||
| 5.08.1982 | 90 | 25 | УІ | 5(1) | 4(1) | |||||
| 17–18 | Монолит | |||||||||
| Стена | Туман | |||||||||
| Л | ||||||||||
| 18–19 | 95 | Карниз | УІ | Монолит | E final | 2(1) | 2(1) | |||
| Плитообр. | ||||||||||
| 19–20 | 90 | 30 | У | I to M | 4 | 7(1) | ||||
| Монолит | I | |||||||||
| Стена | ||||||||||
| Карниз с | ||||||||||
| 2–21 | 100 | 20 | УІ | При по | 5(T) | |||||
| Монолит | 4(1) | |||||||||
| Камином |
Крючья
Характеристики участка
Характер участка: ледовые, шлямбурные крючья.
Характер трудности: средняя сложность.
Протяженность: 12 метров.
Крутизна: 7–6 градусов.
Дата закладки: 15 августа 1982 года.
Описание участка
Участок 2–23: Отвесной угол 90 градусов, внутренний угол, монолит.
Участок 2–24: Отвесная стена 90 градусов, монолит, карниз.
Участок 24–25: Стена с карнизами, монолит.
Участок 25–26: Отвесная стена 90 градусов, монолит.
Участок 2–27: Стена с одним карнизом, монолит.
Участок 2–28: Бивуак с 9:00 до 20:00, ходовых часов — 8, ночевка удовлетворительная.
Участок 28–29: Стена с карнизами, монолит, туман.
Участок 29–30: Внутренний угол 90 градусов, монолит.
Участок 30–31: Стена с карнизом, монолит.
Участок 3–32: Внутренний угол 75 градусов, монолит.
Участок 3–33: Гребень с разрывами, стенки.
Участок 3–34: Гребень с разрывами, возвращение в базовый лагерь.
Восхождение
Дата выхода на маршрут: 6 августа 1982 года.

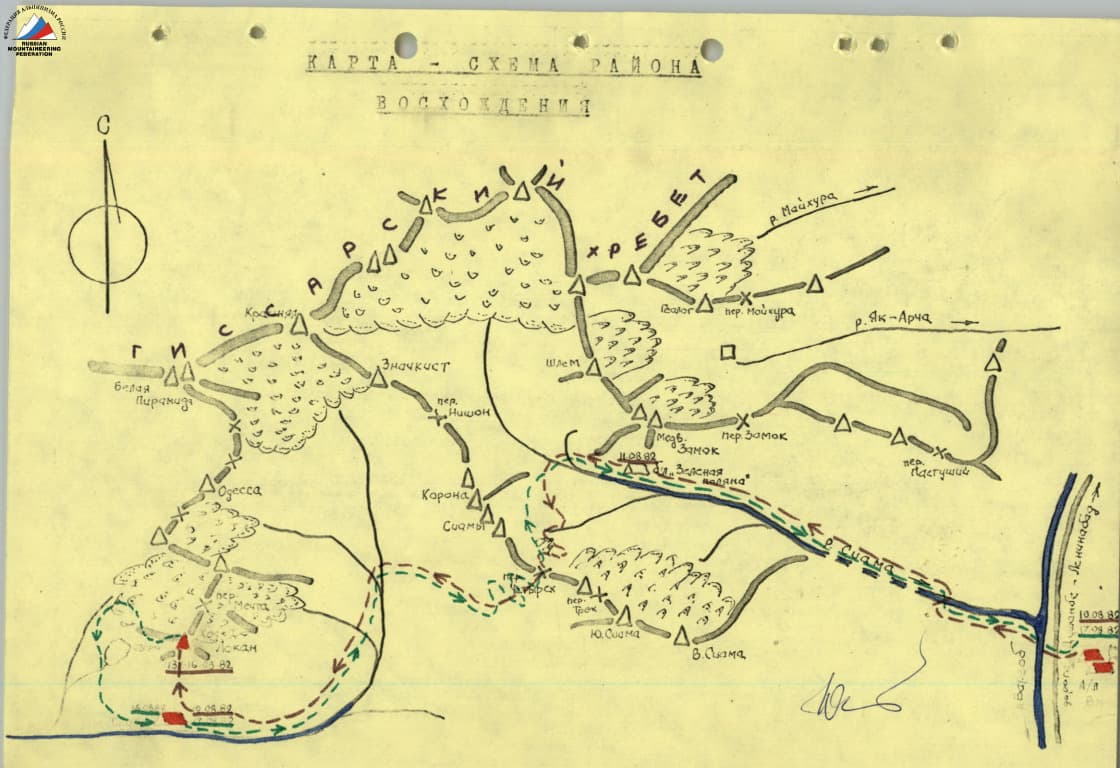

Базовый лагерь: У реки Кадам-Таш.
Руководитель команды: Не указан.
Краткое пояснение к таблице основных характеристик маршрута первопрохождения
12 августа 1982 года.
Базовый лагерь у реки Кадам-Таш под южной стеной вершины Ходжа Локан. Наблюдение командой в течение дня за маршрутом. Просмотр наиболее предположительно сложных участков маршрута биноклем. Просмотр и отбор снаряжения согласно результатам наблюдений. Выход команды под начало маршрута в 17:00 (2,5 часа).
13 августа 1982 года.
Участки 0–2 проходятся с крючьевой страховкой. Скалы чистые, камнями не пробиваются, места для страховки неудобные.

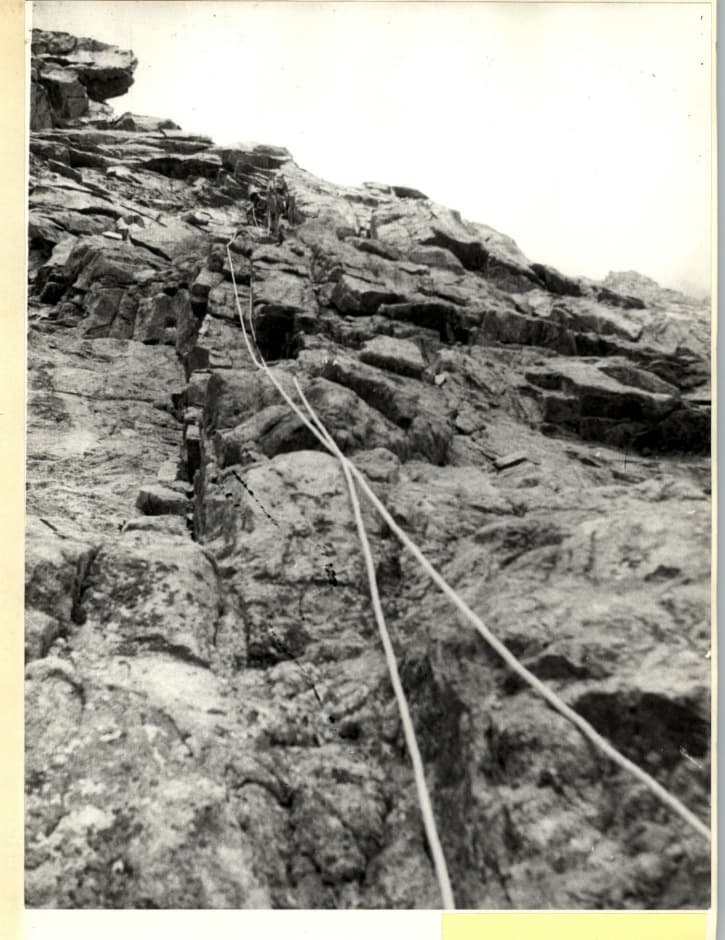

Подходим к первому ключу маршрута. По сложной, заглаженной полке траверсируем вправо под огромный, нависающий карниз (2–3).
Преодолеваем стенку по внутреннему углу (3–4) и далее по продолжающейся косой полке (4–5) под карнизом выходим к началу отвесного камина (5–6). Очень сложное лазание, сильно заглажено. Преодолевается с крючьевой страховкой с использованием искусственных точек опоры (ИТО).
Через отвесной камин (5–6), при очень сложном лазании, выходим над карнизом у основания большой вертикальной стены. Перед началом стены имеется мизерная площадка над характерным отколом (место только на двух). Здесь сложен первый контрольный тур.
Стена (6–7) 60 метров проходится очень сложным лазанием в основном на трении, очень мало трещин и мизерные зацепы.
Далее с полки (на двух) сначала по камину (7–8), далее переходящему во внутренний угол (8–9) с крючьевой страховкой выходим на ступенчатые полки, где предполагалась ночевка. Ночевка неудобная, полулежачая — располагаемся на двух полках, воды нет.
14 августа 1982 года.
С ночевок, по узкой, наклонной полке вправо, держим путь к торловине кара (9–10), по левому борту горловины (10–11), не спускаясь в кар (камнеопасно!), выходим к местам ночевок, однако воды во второй половине лета нет, вода имеется в центральной части кара, однако камнеопасность ограничивает доступ к ней. Здесь сложен второй контрольный тур.
С контрольного тура по явно выраженному разрушенному гребню контрадорса (12–13) с увеличивающейся крутизной подходим под основание контрадорса, над которым вздымается отвесной вершинный бастион. Страховка организуется за выступы и с использованием закладных элементов.
Гребень обрывается у основания стены, сложенной из заглаженных плит (13–14). Лазание сложное. Стена выводит к основанию огромного жандарма с отвесными стенами. Жандарм обходим справа по отвесному камину (14–15), далее по наклонной плите и отвесному внутреннему углу (16–17).
Используем крючьевую страховку. Выходим к отвесу вершинного бастиона.
Далее, как и предполагалось, просматривается очень сложная работа. Путей обхода бастиона нет. Справа и слева отвесы с карнизами, вершинные кулуары с обеих сторон явно камнеопасны. Полки для ночевок крохотные, опять приходится оборудовать сидячие, раздельные (по четыре человека) ночевки. За снегом и льдом приходится приспускаться с полок со страховкой к расщелинам в бортах.
15 августа 1982 года.
Предстоящие участки бастиона оказываются более сложными, чем предполагалось, так как путей обхода сложных участков не обнаруживается.
Погодные условия удовлетворительные, туман, однако видимость в просветах до метров.
Дальнейший путь по гребневой части бастиона. Очень сложным лазанием по плитообразной стене (17–18) с крючьевой страховкой в основном на трении. Стена изрезана выпуклостью породы, образующего отвесной карниз (18–19), проходится на лесенках, рюкзаки подвешиваются "по-американски".
Далее, вроде бы продолжение стенной части до карниза (19–20), предельно трудное лазание. Стена венчается нависающим карнизом, средняя часть которого прорезана отвесным камином (20–21). Используются лесенки, крючья и закладки. Очень сложная перильная работа. Страховка на беседке.
Камин над карнизом переходит в отвесной внутренний угол (21–22). Появляется солнце. Внутренний угол в верхней части переходит в нависание (22–23), проходится на лесенках с крючьевой страховкой.
Участок отвесной стены (23–24) сложного лазания выводит под 10-метровый карниз (24–25) с малым количеством хороших трещин, который при сверхсложном лазании проходится на лесенках с крючьевой страховкой. В целях безопасности здесь забивается шлямбурный крюк.
Последний участок (25–26–27) характеризуется карнизными выступами, последний из которых характеризуется стеной, проходится на лесенках с крючьевой страховкой. Очень сложно. Стена бастиона немного выполаживается. Участок (27–28) проходится с крючьевой страховкой. Просматривается еще примерно 1,5 очень сложных веревок. На крохотных полках организуем сидячие ночевки на 8 человек, для группы в 4 человека возможны лежачие. Есть в трещинах бортов снег, лед. Здесь оборудован третий контрольный тур.
16 августа 1982 года.
Стена с карнизами (28–29), очень сложное лазание, проходится с крючьевой страховкой.
Выполаживание (29–30) проходится по вертикальному внутреннему углу с крючьевой страховкой.
Последний отвесной взлет бастиона проходится с использованием лесенок и множества закладных элементов.
Только здесь заканчивается второй ключ маршрута, основу которого составляет примерно 200 метров очень сложного лазания (отвесные стены, карнизы и психологически очень сложные участки, однако пройдены без вытаскивания рюкзаков).
Далее бастион выполаживается, переходя в разрушенный гребень (31–32–33) с эпизодическими стенными участками. Крутой гребневой участок (33–34) выводит нас прямо к вершине.

Участок 2–3

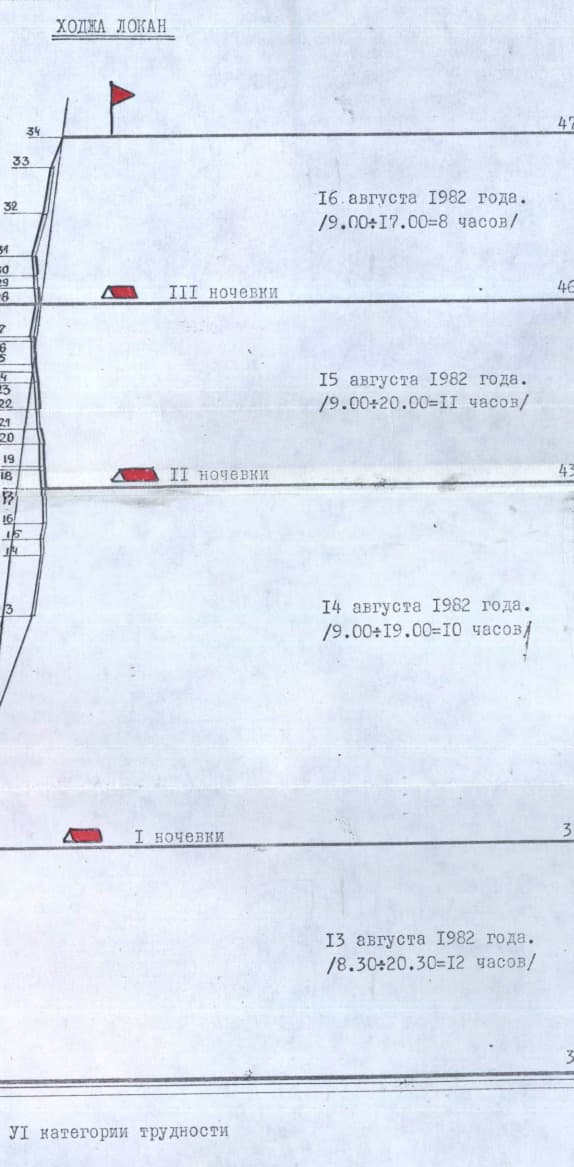

Профильная схема маршрута первопрохождения
Участки V категории трудности.
Участки IV категории трудности.

Участок 13–14
Авторские права на данное описание принадлежат автору или его правопреемникам.
